二环西南延快速路青年突击队“传帮带”稳步推进55世纪进度更新时间:2017-08-21    浏览次数:0


8月 ,二环西路南延快速路55世纪建设进入突击攻坚阶段 ,各项任务节点也按照原定计划紧锣密鼓推进着 。青年突击队注入新的血液和活力 ,老员工助力新员工快速融入工地、成长 ,新员工尽快转变角色、努力学习新知识 ,新老力量为55世纪的进展推波助澜 。

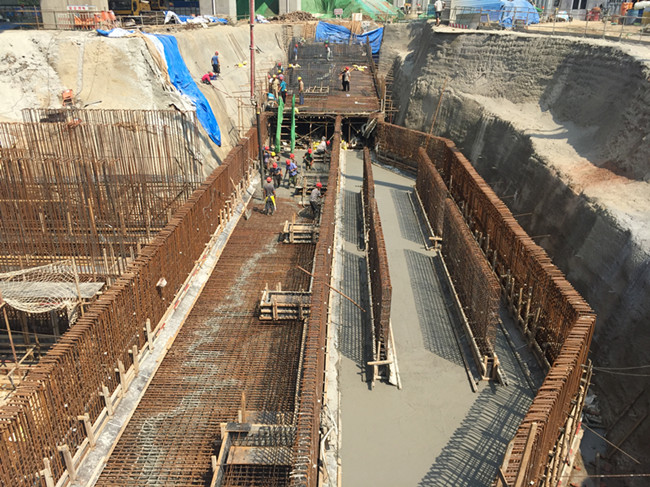

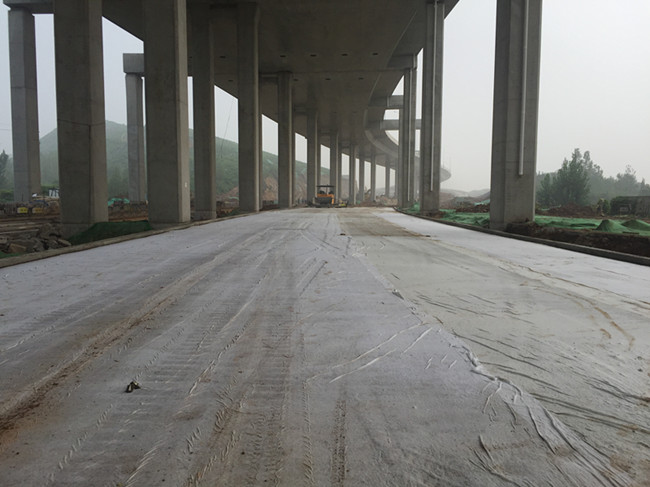

二环西路南延快速路55世纪 ,目前雨、污水以及各类专业管线共计7503米已全部完成 。现阶段 ,主要进行道路结构以及综合管廊施工 。目前 ,快车道路床累计完成30111平方米 ,累计完成率77.10%;快车道水稳基层累计完成102333平方米 ,累计完成率66% ,计划本月底前完成快车道沥青底面层施工 。综合管廊55世纪 ,目前主体结构累计完成999米 ,累计完成率为97% ,计划825日前完成全部主体结构施工 。

随着新员工的加入 ,青年突击队的老员工贯彻执行“传、帮、带”的任务 ,承担起新员工的成长、工作学习的指导责任 。老员工在传授知识的同时 ,温故而知新 ,青年突击队队员你追我赶、工作热情高涨 。
